消防報警主機安裝后需要調試哪些內容
來源: 時間:2024-12-19 10:54:27
消防報警主機安裝后,需要進行一系列調試以確保其正常運行和準確性。以下是需要調試的主要內容:
一、系統檢查與準備
-
查看設計圖紙:根據系統設計圖紙檢查系統安裝是否符合設計要求,包括系統構成、回路劃分、24V電源分配、部件位置等。
-
檢查線路:
- 檢查導線選型是否正確,如總線、通訊線是否采用雙絞線等。
- 檢查線路連接是否可靠,線頭是否采取錫焊處理或采用冷壓端子。
- 檢查線路穿管情況,是否采取穿管敷設,廣播線、電話線是否采取單獨穿管,是否存在強、弱電線路共管情況。
- 檢查強電干擾情況,查看總線、24V線、聯動線、通訊線等是否距強電設備或強電線路太近,是否存在與強電線路近距離平行走的情況。
- 測量總線線間電阻,確保其在規定范圍內。
- 測量系統線路的對地絕緣電阻,確保大于規定值(如20MΩ)。
-
檢查設備安裝:檢查部件安裝是否牢固,是否符合有關標準要求。
二、設備功能測試

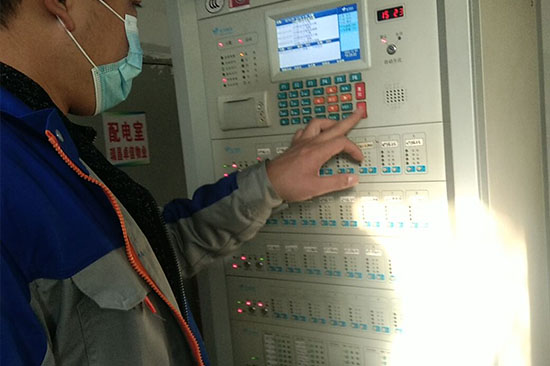

- 單機通電測試:對報警(聯動)控制器、火災顯示盤、廣播對講、火警專用計算機、供電電源等設備逐個進行單機通電并檢查,正常后方可進行系統調試。
- 報警功能測試:對探測器、手動報警按鈕等報警點逐一進行模擬報警試驗,確保每一點都能正常報警,且其位置與報警平面圖一致。
三、聯動系統調試
-
回路劃分與地址編碼:
- 將報警系統按照報警主機回路數進行劃分區域(回路),并對回路總線作好永久性的明確標志。
- 在圖紙上標明探測器和模塊的地址號,按圖紙對探測器和各種模塊(監視、控制模塊)進行編碼,確保安裝的探測器、模塊的編碼與圖紙標明的編號一致。
-
編程與聯動關系設置:
- 根據探測器和各種模塊的編號整理出《工程地址編碼表》。
- 根據《工程地址編碼表》和系統消防設備的控制要求進行顯示關系、系統信息和聯動關系編程。
- 設置聯動邏輯關系,確保各設備按照設定的條件進行動作。
-
外部線路檢查:
- 斷開外接的24V電源線,手動啟動外部設備的控制模塊,檢查24V電源線之間的電阻和對地絕緣電阻。
- 斷開外接的消防廣播線路,手動啟動廣播控制模塊,檢查廣播線之間的電阻和對地絕緣電阻。
-
接通電源與聯動設備測試:
- 接通24V電源線和消防廣播線。
- 將控制器設置為手動狀態,逐一啟動所有聯動設備,確保設備啟動符合規范要求。
- 對不能啟動或不一致的地方進行修改,直至系統全部正常為止。
-
聯動試驗:
- 將控制器設置為自動狀態。
- 對報警點進行模擬火災報警試驗。
- 檢查各種直接輸出的設備動作是否按照設定的條件進行動作。
- 檢查受控設備的聯動是否符合聯動控制要求。
四、系統運行與驗收
- 系統通電運行:對系統進行模擬報警、聯動試驗完畢后,應對系統通電運行。運行過程嚴禁施工以確保系統安全。
- 填寫竣工單:使系統無故障運行一定時間(如120小時)后,填寫《工程調試竣工單》準備驗收。
綜上所述,消防報警主機安裝后的調試工作涉及多個方面,包括系統檢查與準備、設備功能測試、聯動系統調試以及系統運行與驗收等。這些調試步驟的完成可以確保消防報警系統的準確性和可靠性,從而保障人員和財產的安全。
